福光路道路工程第I标段1月上旬施工进展
项目位于福州市东城区福新投资区内。道路南起福马路,向北经樟林路、新厝河、红光路、后屿路、福兴河,至福新东路,路线全长1.4公里。规划红线宽度为40米。规划道路等级为城市Ⅰ级主干道,设计车速为50公里/小时。
施工内容包括道路、桥梁、雨水、污水、电力、路灯照明工程。
道路横断面为:3.75米(人行道)+1.5米(行道树)+2.5(非机动车道)+0.5米(侧分隔栏杆)+10.75米(机动车道)+2米(中央绿化带)+10.75米(机动车道)+0.5米(侧分隔栏杆)+2.5(非机动车道)+1.5米(行道树)+3.75(人行道)=40米
一、工程进展

本月主要进行桥梁西半幅梁板吊装、桥面铺装、桥头搭板施工,西侧人行道立沿石安砌及透水砖铺砌。
|
 分项工程  |
 工程总量  |
 期间完成量(12.26-1.10)  |
 完成比例  |
 累计完成比例  |
|
 污水管道  |
 1280m  |
 0  |
 0%  |
 98%  |
|
 雨水管道  |
 1460m  |
 0  |
 0%  |
 100%  |
|
 电力管道  |
 2115m  |
 0  |
 0%  |
 72%  |
|
 通讯管道  |
 2115m  |
 0  |
 0%  |
 72%  |
|
 快车道路床  |
 52618.8㎡  |
 2631㎡  |
 5%  |
 89%  |
|
 级配碎石  |
 51155.8㎡  |
 2558㎡  |
 5%  |
 89%  |
|
 水稳层  |
 49664.1㎡  |
 2483㎡  |
 5%  |
 89%  |
|
 沥青下面层  |
 48735.9㎡  |
 2437㎡  |
 5%  |
 77%  |
|
 沥青中面层  |
 48735.9㎡  |
 2437㎡  |
 5%  |
 77%  |
|
 沥青上面层  |
 48735.9㎡  |
 0  |
 0%  |
 0%  |
|
 人行道透水砖  |
 11758.9㎡  |
 5879.45㎡  |
 50%  |
 50%  |
|
 立沿石  |
 6927.7m  |
 3464 m  |
 50%  |
 50%  |
|
 挡土墙  |
 101.3 m3  |
 0  |
 0%  |
 0%  |
|
 灌注桩  |
 40个  |
 0  |
 0%  |
 60%  |
|
 承台、台帽  |
 8个  |
 0  |
 0%  |
 50%  |
|
 支座  |
 240个  |
 0  |
 0%  |
 50%  |
|
 预制梁  |
 60个  |
 0  |
 0%  |
 50%  |
|
 桥面铺装  |
 1541.2㎡  |
 770.6  |
 50%  |
 50%  |
|
 伸缩缝  |
 4个  |
 0  |
 0%  |
 0%  |
|
 护栏  |
 80m  |
 40  |
 50%  |
 50%  |
二、工程质量

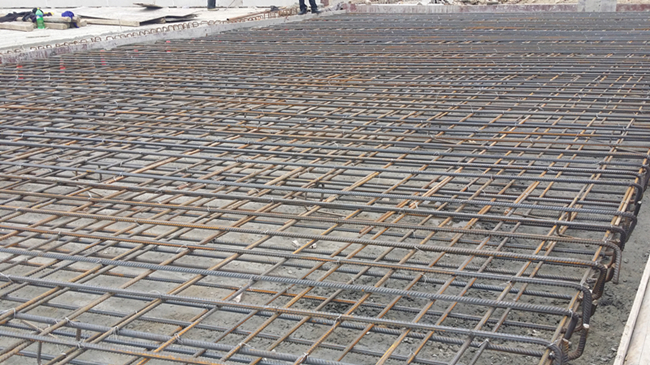

搭板钢筋绑扎规范
三、安全文明
洒水降尘
